Třetí fáze výstavby optické sítě
-
- Administrátor
- Příspěvky: 758
- Registrován: pát 28. bře 2008 20:29:27
- Bydliště: Vlašim
- Kontaktovat uživatele:
Re: Třetí fáze výstavby optické sítě
Dobrý den,

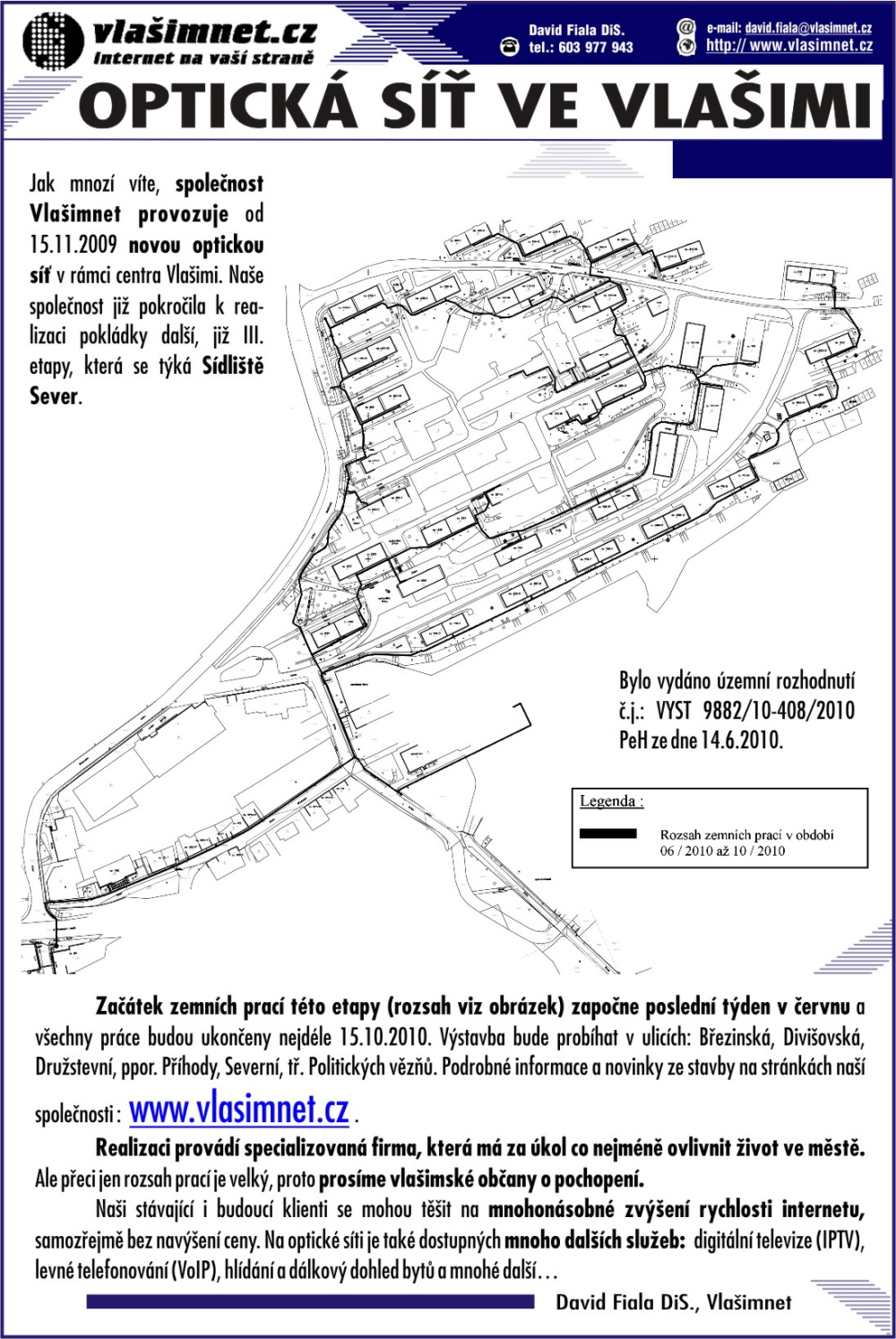

pro větší informovanost lidí ve Vlašimi jsme i k této etapě zadali do vlašimského Inzertu informační text.

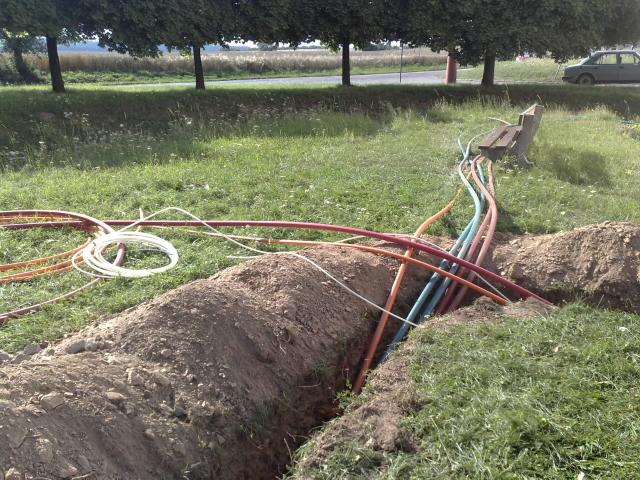

Výkopové práce započnou již po svátcích v červenci, dle dodavatelské firmy by se i tak výkopy měly stihnout do konce srpna. Celkem nás čeká vykopat a položit více jak 3000m nových optických tras
pro větší informovanost lidí ve Vlašimi jsme i k této etapě zadali do vlašimského Inzertu informační text.
Výkopové práce započnou již po svátcích v červenci, dle dodavatelské firmy by se i tak výkopy měly stihnout do konce srpna. Celkem nás čeká vykopat a položit více jak 3000m nových optických tras
-
- Administrátor
- Příspěvky: 758
- Registrován: pát 28. bře 2008 20:29:27
- Bydliště: Vlašim
- Kontaktovat uživatele:
Re: Třetí fáze výstavby optické sítě
Dobrý den,

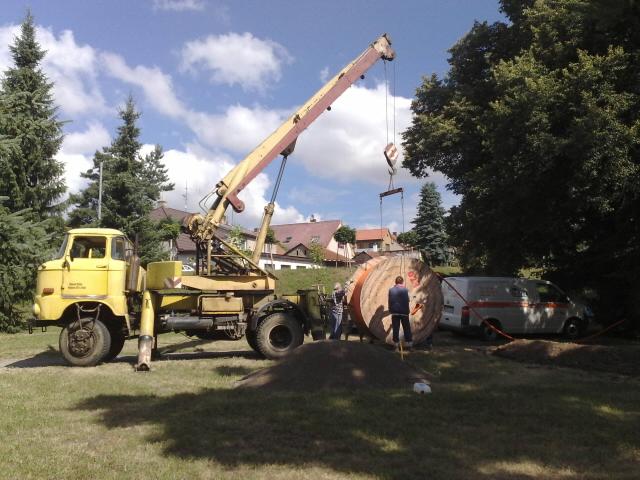

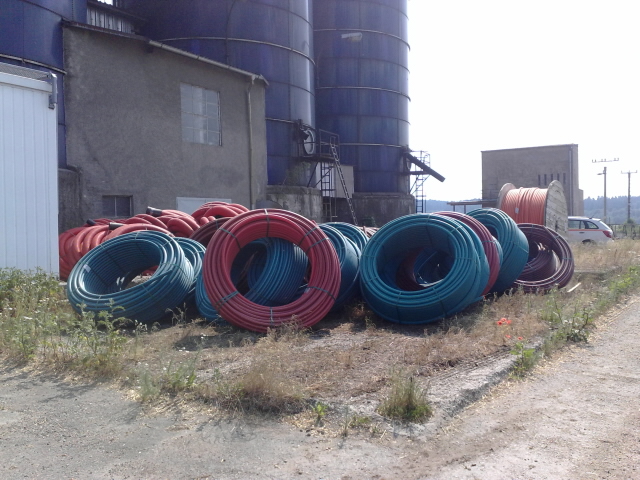

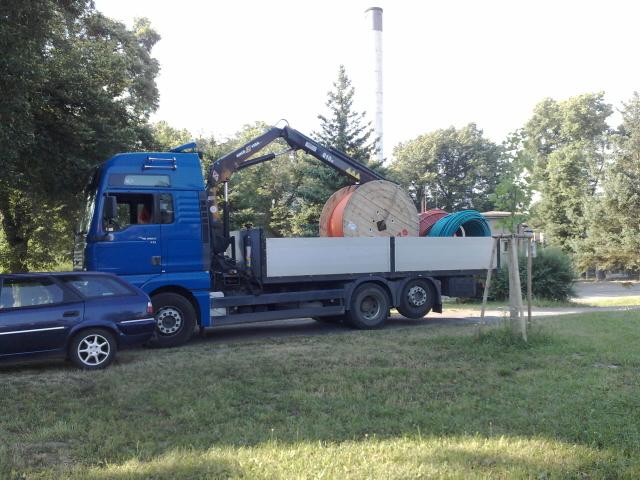

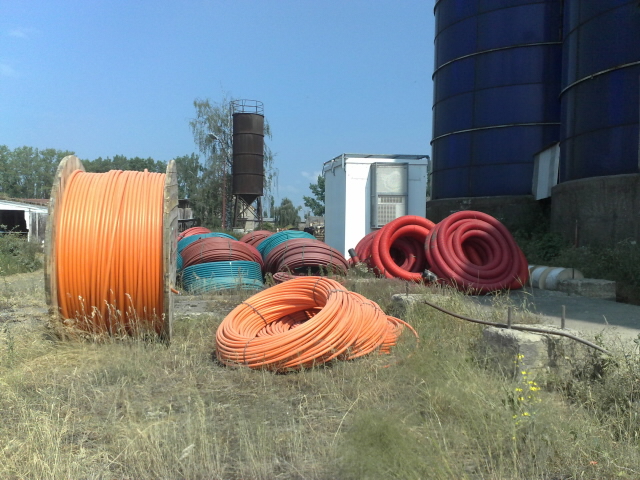

během tohoto týdne byly do skladu materiálu navezeny všechny trubky, co se budou pokládat, a je jich opět hodně...
během tohoto týdne byly do skladu materiálu navezeny všechny trubky, co se budou pokládat, a je jich opět hodně...
-
- Administrátor
- Příspěvky: 758
- Registrován: pát 28. bře 2008 20:29:27
- Bydliště: Vlašim
- Kontaktovat uživatele:
Re: Třetí fáze výstavby optické sítě
Dobrý den,

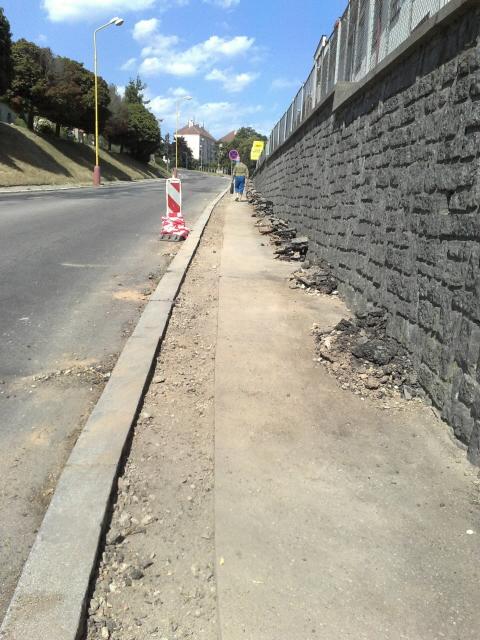

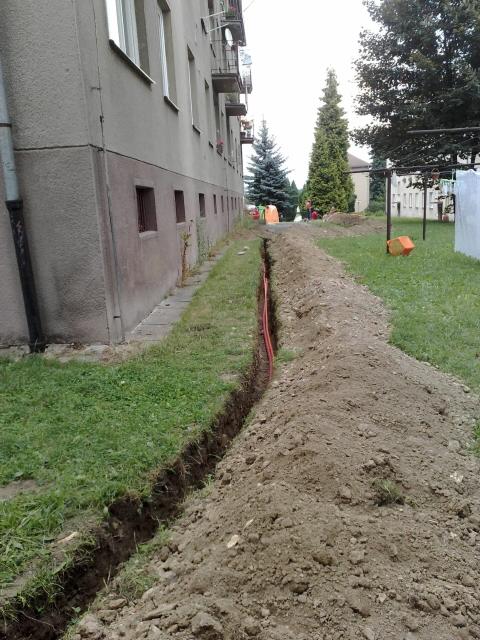

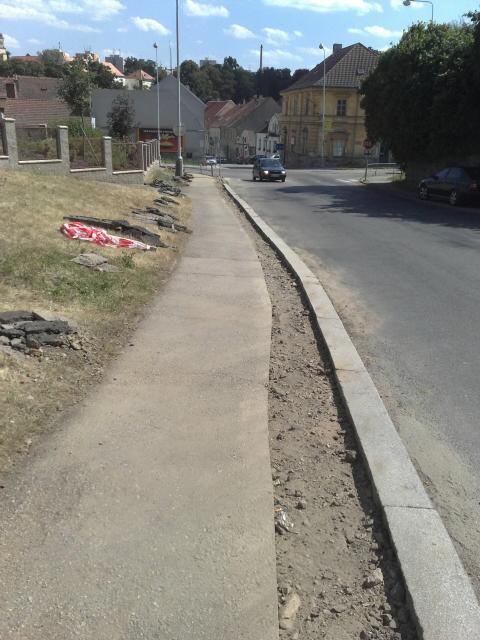

jak jsme již na hlavním webu informovali, výkopové práce začaly 10.7.2010 a od té doby je již vykopána, položena a zahrnuta první subetapa projektu podél ulice Divišovská. Dnes a zítra budou v této části probíhat začišťovací a úklidové práce. Jen pro vyhnutí se dotazům upozorňuji, že asfaltové povrchy se budou obnovovat až po větších celcích.

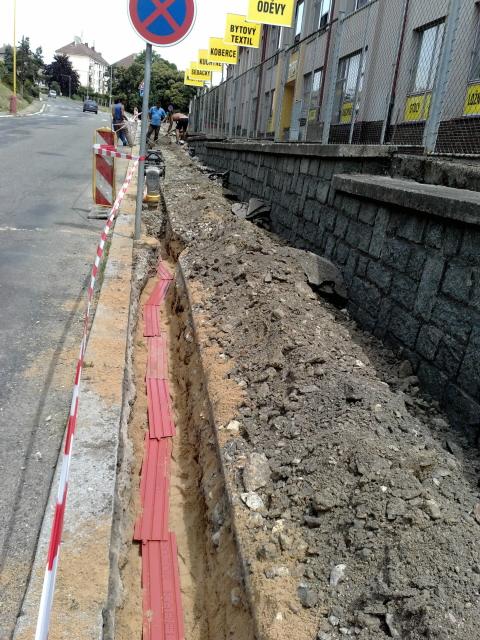

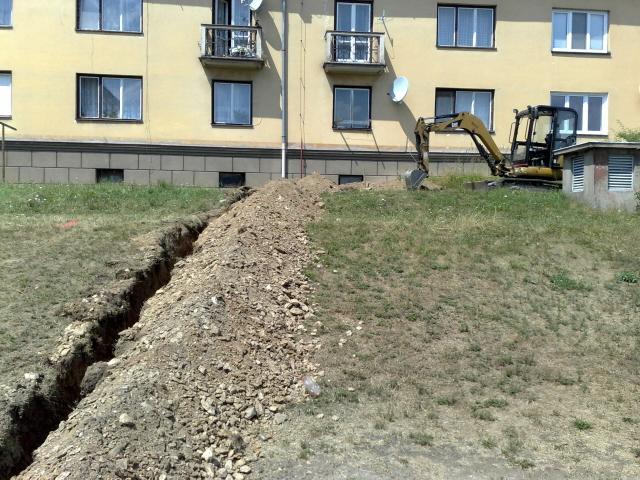

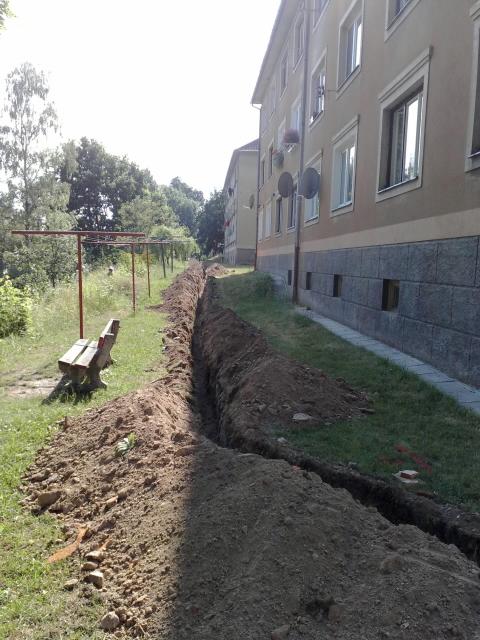

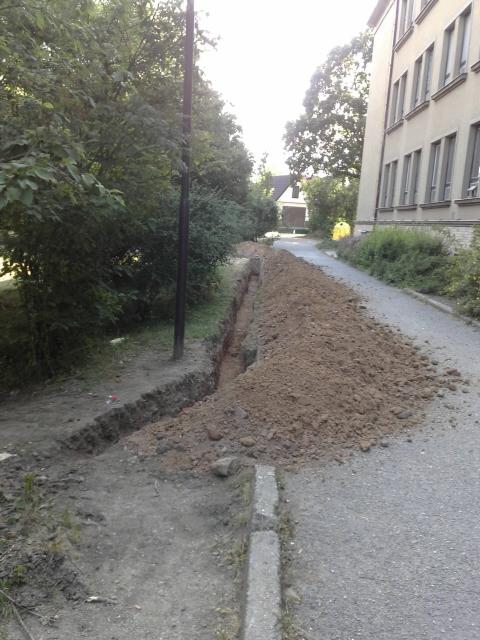

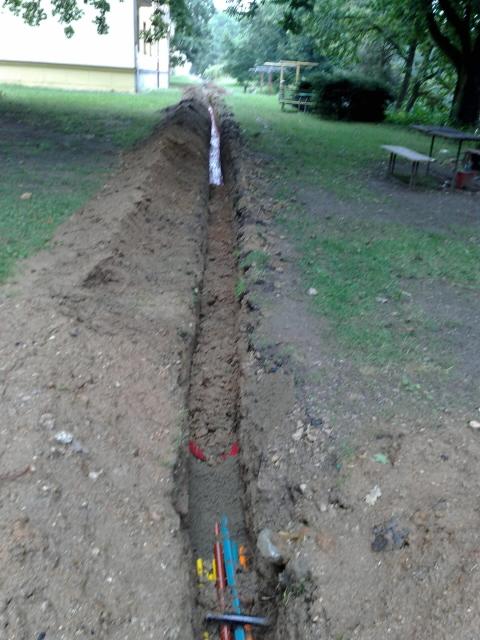

Dnes se výkopové práce posunuly mezi domy mezi ulicemi Severní a ppor. Příhody. V této lokalitě budou práce probíhat minimálně týden, jedná se o druhou subetapu. Současně s těmito pracemi započaly výkopové práce v areálu Základní školy Sídliště a jejím okolí, směrem k bytovým domům.
jak jsme již na hlavním webu informovali, výkopové práce začaly 10.7.2010 a od té doby je již vykopána, položena a zahrnuta první subetapa projektu podél ulice Divišovská. Dnes a zítra budou v této části probíhat začišťovací a úklidové práce. Jen pro vyhnutí se dotazům upozorňuji, že asfaltové povrchy se budou obnovovat až po větších celcích.
Dnes se výkopové práce posunuly mezi domy mezi ulicemi Severní a ppor. Příhody. V této lokalitě budou práce probíhat minimálně týden, jedná se o druhou subetapu. Současně s těmito pracemi započaly výkopové práce v areálu Základní školy Sídliště a jejím okolí, směrem k bytovým domům.
-
- Administrátor
- Příspěvky: 758
- Registrován: pát 28. bře 2008 20:29:27
- Bydliště: Vlašim
- Kontaktovat uživatele:
Re: Třetí fáze výstavby optické sítě
Dobrý den,

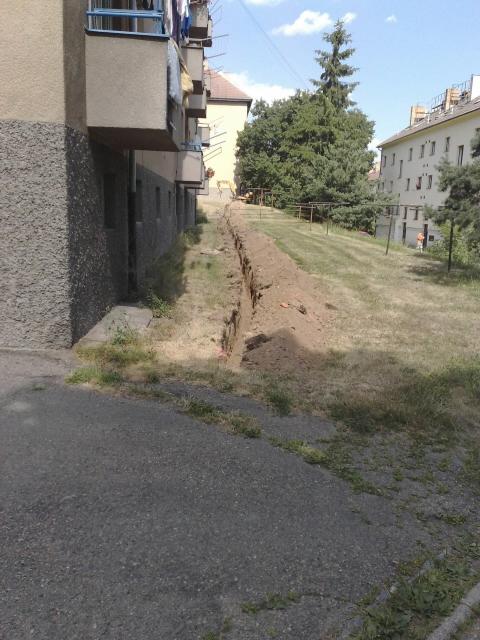

v týdnu byly dokončeny výkopy mezi bytovkami, viz minulý příspěvek. V pondělí se výkopy po sobotním dešti vyčistí a provede dopoložení všech prvků a provede jejich zahrnutí - tím bude dokončena II. subetapa. Bylo dokončeno také zahrnutí a hrubý úklid první subetapy.
Během víkendu byly udělány hlavní překopy na trase od ZŠ, dokončeny výkopy v jejím areálu.
V půlce týdne se výkopové práce přesunou za domy podél Severní ulice až na křížení s ulicí směrem k Březině, jedná se již o třetí subetapu prací. A také započnou práce v ulici Březinská.
v týdnu byly dokončeny výkopy mezi bytovkami, viz minulý příspěvek. V pondělí se výkopy po sobotním dešti vyčistí a provede dopoložení všech prvků a provede jejich zahrnutí - tím bude dokončena II. subetapa. Bylo dokončeno také zahrnutí a hrubý úklid první subetapy.
Během víkendu byly udělány hlavní překopy na trase od ZŠ, dokončeny výkopy v jejím areálu.
V půlce týdne se výkopové práce přesunou za domy podél Severní ulice až na křížení s ulicí směrem k Březině, jedná se již o třetí subetapu prací. A také započnou práce v ulici Březinská.
-
- Administrátor
- Příspěvky: 758
- Registrován: pát 28. bře 2008 20:29:27
- Bydliště: Vlašim
- Kontaktovat uživatele:
Re: Třetí fáze výstavby optické sítě
Dobrý večer,
tento týden práce pokračovaly velice rychle a již je vykopána téměř celá ulice Březinská a také III. subetapa. Zítra ráno budou dokopány poslední úseky a začne se i zde s pokládkou, aby se o víkendu dalo zahrnovat a uklízet.

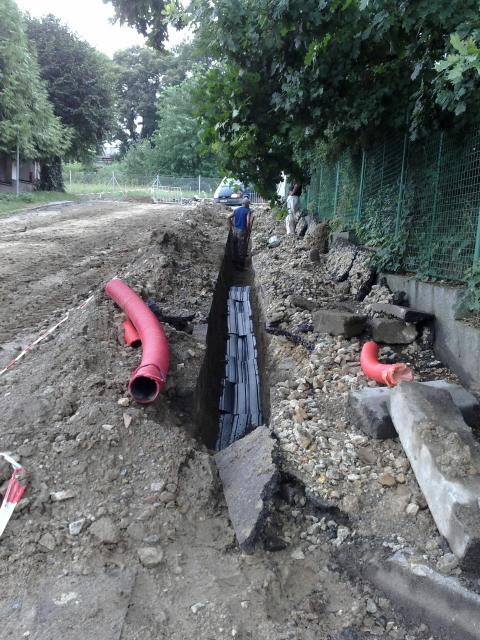

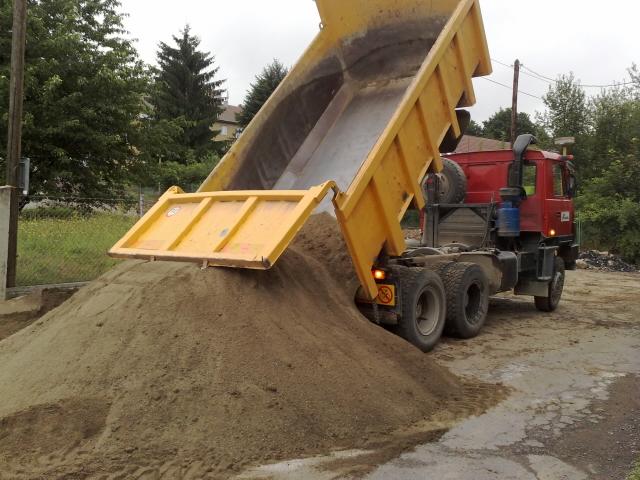

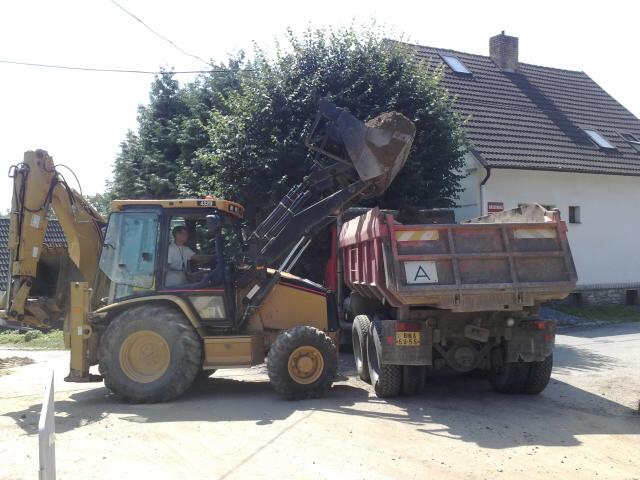

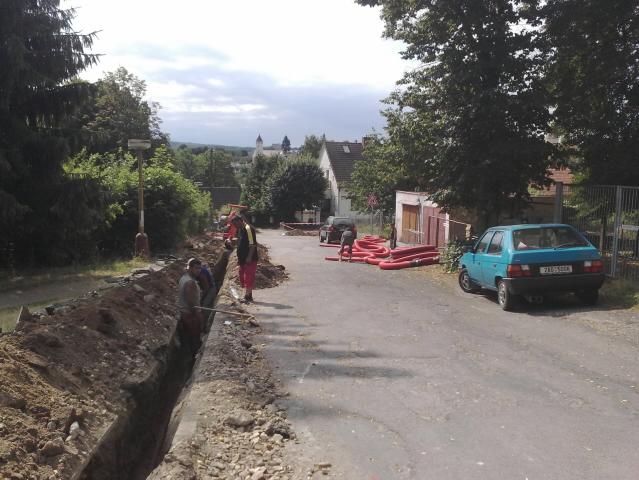

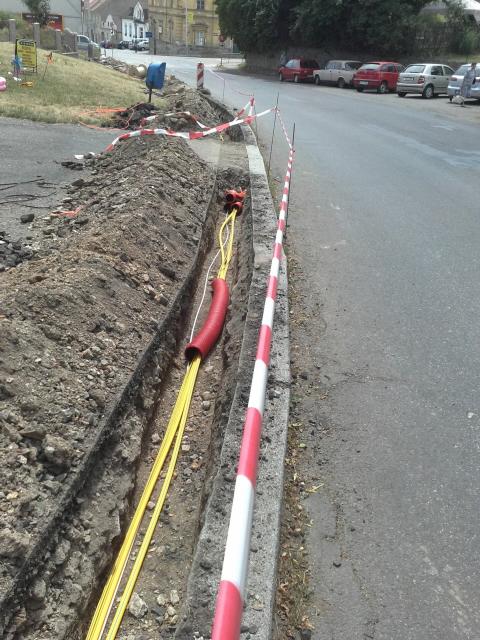

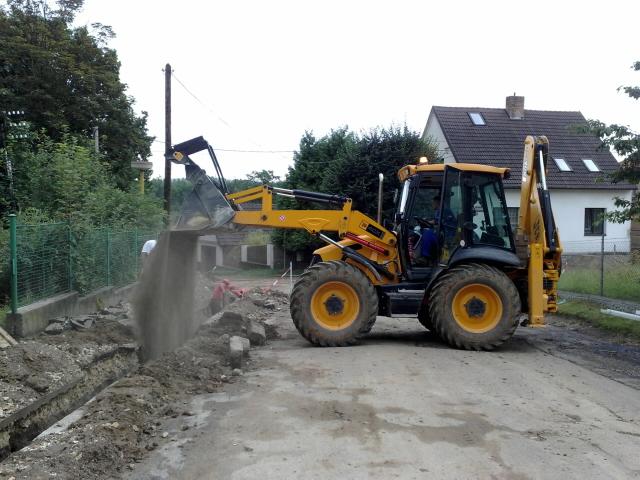

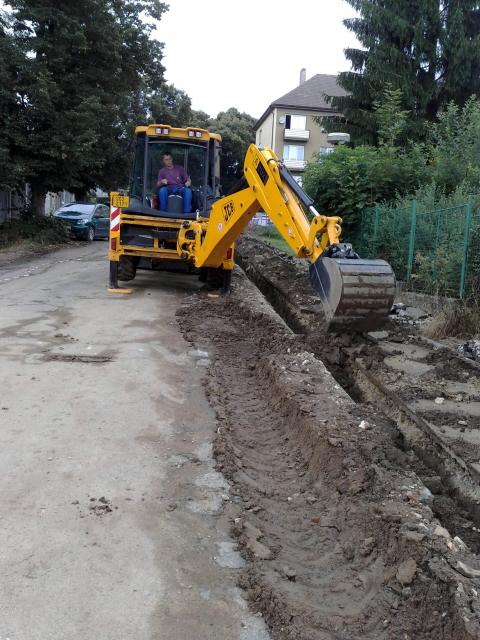

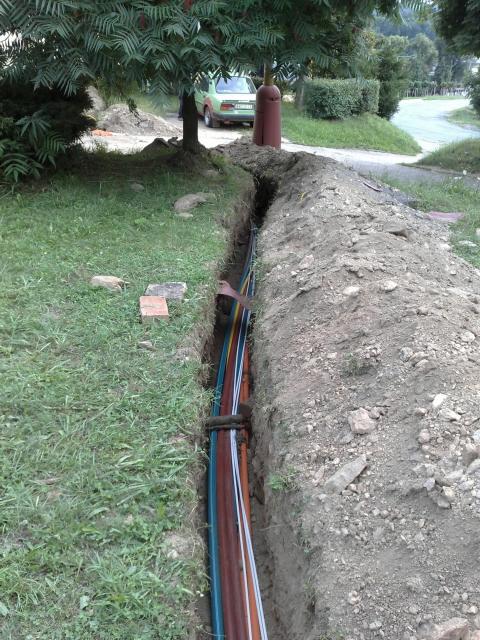

Již během dnešního dne se hrubě odklízelo a odvážela přebytečná zemina. U této akce nemohla chybět těžká technika. Na stavbě se různě točí a pracují celkem 4 bagry.

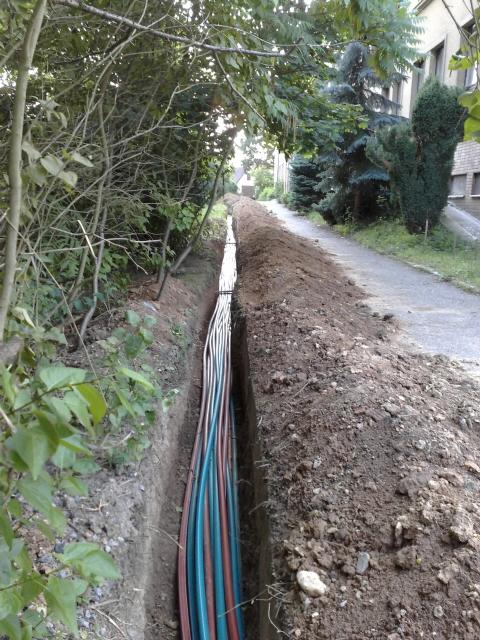

Celý dnešní parný den probíhala pokládka nejtěžší a nejdůležitější části. I během této práce musela pomáhat těžká technika, jelikož v zemi zmizely kilometry a kilometry trubek. Byly položeny HDPE trubky a trubky Multiduct od centrální bodu ke všem větvím. Během zítřejšího dne budou dopoloženy trubky do III. subetapy a pokud to vyjde, tak i do ulice Březinská. Po jejich urovnání a zapískování se bude pokračovat v zahrnování a během víkendu se bude uklízet.
Jakmile skončí zahrnutí a úklid rozdělaných, tak se výkopové práce přesunou na již IV. subetapu - mezi bytovky podél ulice Divišovská a Družstevní.
tento týden práce pokračovaly velice rychle a již je vykopána téměř celá ulice Březinská a také III. subetapa. Zítra ráno budou dokopány poslední úseky a začne se i zde s pokládkou, aby se o víkendu dalo zahrnovat a uklízet.
Již během dnešního dne se hrubě odklízelo a odvážela přebytečná zemina. U této akce nemohla chybět těžká technika. Na stavbě se různě točí a pracují celkem 4 bagry.

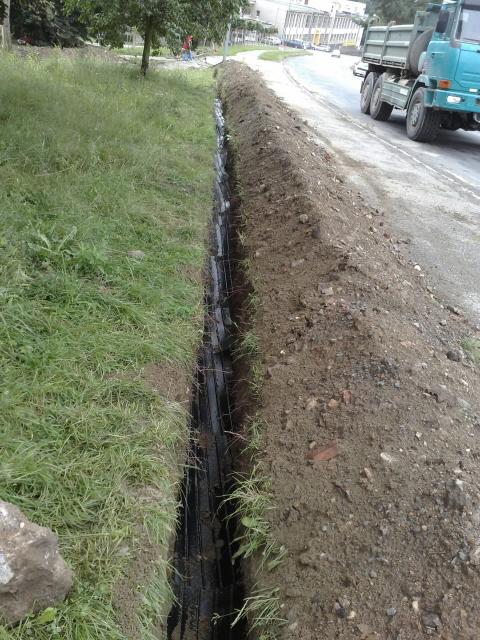

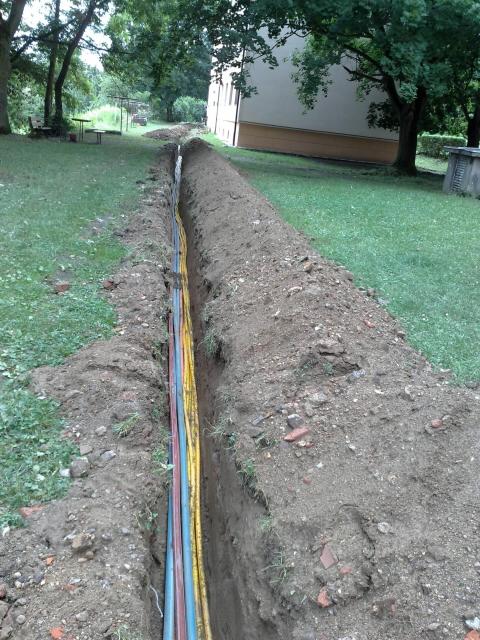

Celý dnešní parný den probíhala pokládka nejtěžší a nejdůležitější části. I během této práce musela pomáhat těžká technika, jelikož v zemi zmizely kilometry a kilometry trubek. Byly položeny HDPE trubky a trubky Multiduct od centrální bodu ke všem větvím. Během zítřejšího dne budou dopoloženy trubky do III. subetapy a pokud to vyjde, tak i do ulice Březinská. Po jejich urovnání a zapískování se bude pokračovat v zahrnování a během víkendu se bude uklízet.
Jakmile skončí zahrnutí a úklid rozdělaných, tak se výkopové práce přesunou na již IV. subetapu - mezi bytovky podél ulice Divišovská a Družstevní.
-
- Administrátor
- Příspěvky: 758
- Registrován: pát 28. bře 2008 20:29:27
- Bydliště: Vlašim
- Kontaktovat uživatele:
Re: Třetí fáze výstavby optické sítě
Dobrý den,
od pátku se opět za asistence těžké techniky provádělo pískování, pokládka ochranných desek, hutnění a zahrnování položených úseků okolo ZŠ a v ulici Březinská.
V pátek byly uloženy HDPE trubky i podél celé ulice Severní a i zde o víkendu probíhalo zahrnování a uklízení.

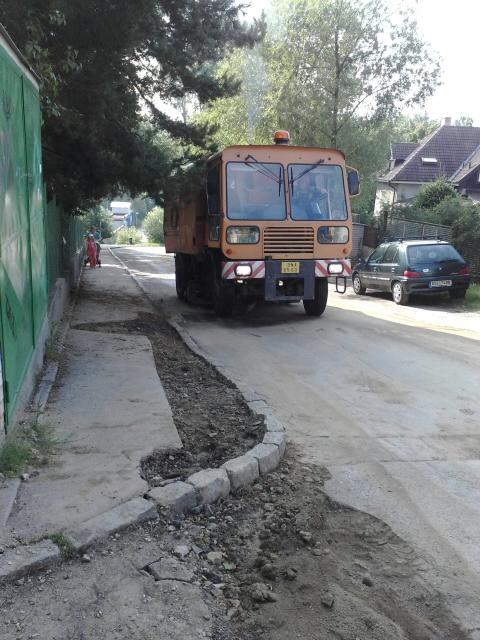

I přes deštivé počasí se povedlo nahrubo uklidit.
Ale díky dešti práce stály a došlo k jejich posunu. Uklízet se bude tedy určitě do půlky přístího týdne. Pak se práce přesunou jak již bylo avízováno na IV. subetapu.
od pátku se opět za asistence těžké techniky provádělo pískování, pokládka ochranných desek, hutnění a zahrnování položených úseků okolo ZŠ a v ulici Březinská.
V pátek byly uloženy HDPE trubky i podél celé ulice Severní a i zde o víkendu probíhalo zahrnování a uklízení.
I přes deštivé počasí se povedlo nahrubo uklidit.
Ale díky dešti práce stály a došlo k jejich posunu. Uklízet se bude tedy určitě do půlky přístího týdne. Pak se práce přesunou jak již bylo avízováno na IV. subetapu.
-
- Administrátor
- Příspěvky: 758
- Registrován: pát 28. bře 2008 20:29:27
- Bydliště: Vlašim
- Kontaktovat uživatele:
Re: Třetí fáze výstavby optické sítě
Dobrý den,
celé dny se poctivě uklízí, na úklid ulic byl povolán i čistící vůz.
Souběžně s úklidem se začalo kopat i na IV. subetapě. Pokud vydrží počasí, mělo by být i zde za týden hotovo.

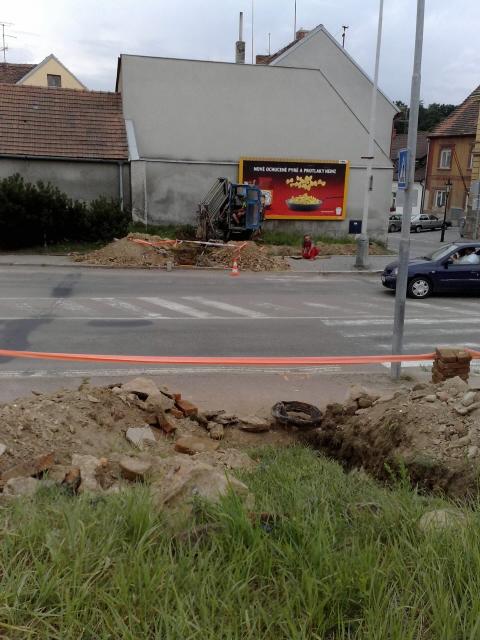

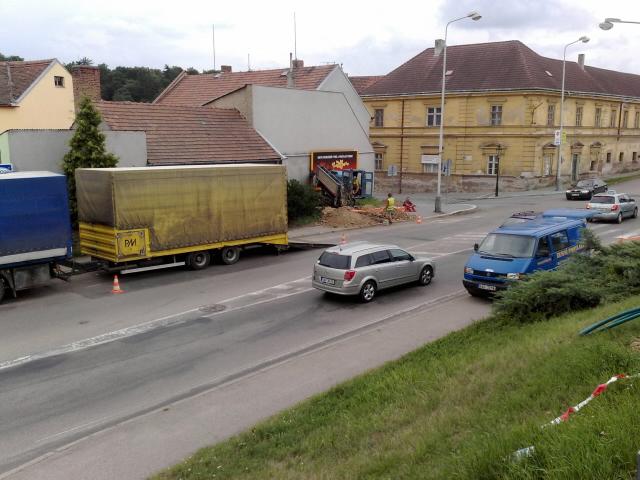

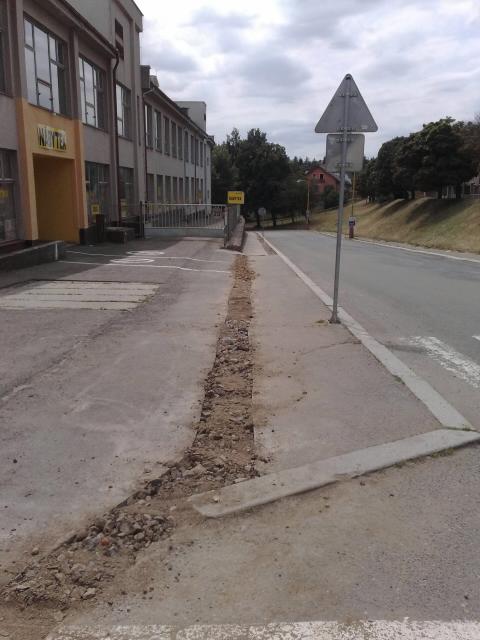

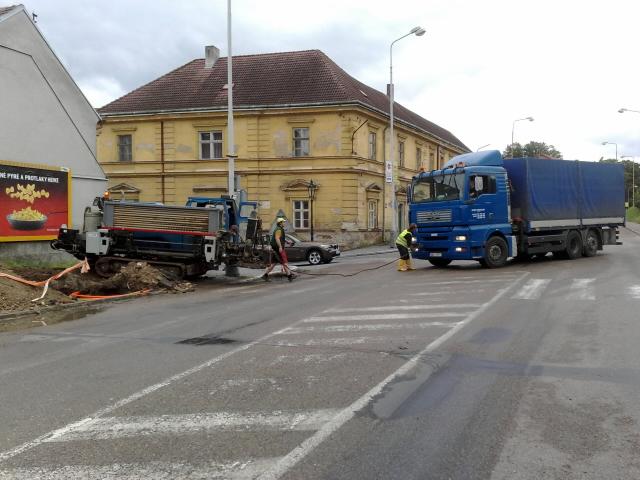

Dnes 29.7.2010 se také řeší technologický oříšek a tím je řízený protlak pod hlavní silnicí tř. Politických vězňů. Pro nedostatek místa jsou práce velmi komplikované a potrvají možná i celý pátek.
celé dny se poctivě uklízí, na úklid ulic byl povolán i čistící vůz.
Souběžně s úklidem se začalo kopat i na IV. subetapě. Pokud vydrží počasí, mělo by být i zde za týden hotovo.
Dnes 29.7.2010 se také řeší technologický oříšek a tím je řízený protlak pod hlavní silnicí tř. Politických vězňů. Pro nedostatek místa jsou práce velmi komplikované a potrvají možná i celý pátek.
Re: Třetí fáze výstavby optické sítě
Dnes nám kopali pod okny a už máme výkop až k domu. Ani jsem nechtěl věřit, že tu ta optika bude
-
- Administrátor
- Příspěvky: 758
- Registrován: pát 28. bře 2008 20:29:27
- Bydliště: Vlašim
- Kontaktovat uživatele:
Re: Třetí fáze výstavby optické sítě
Dobrý večer,

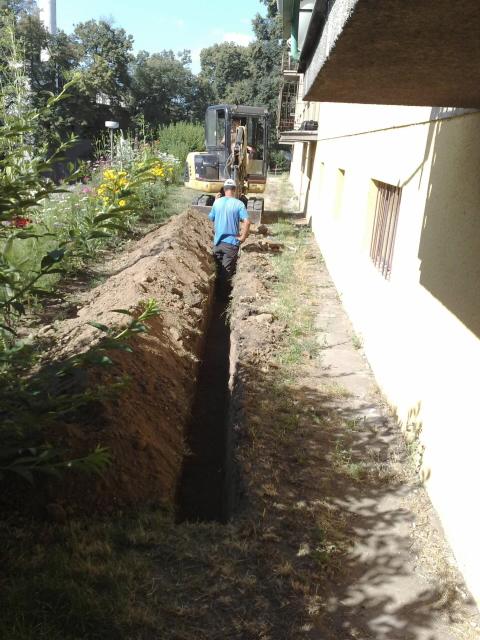

dnes se dokončily výkopy IV. subetapy a zítra by se mělo pokládat v této oblasti. Pak se bude několik dní zahrnovat a uklízet.

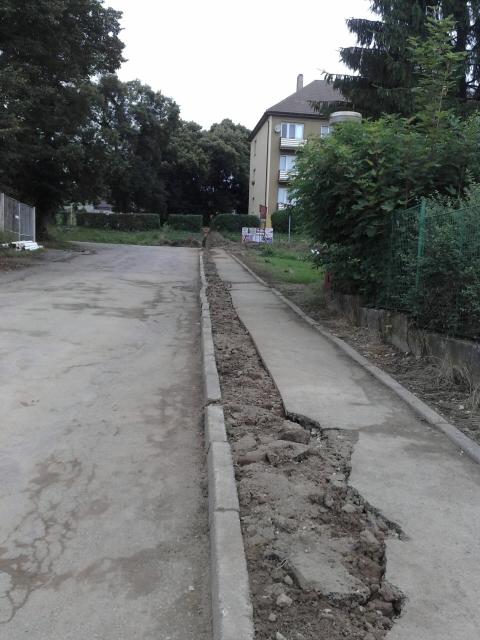

Předchozí etapy jsou již uklizené a zde začne pomalu finální oprava povrchů - opravy obrubníků, dlažeb, asfaltování, zasetí trávy atd.

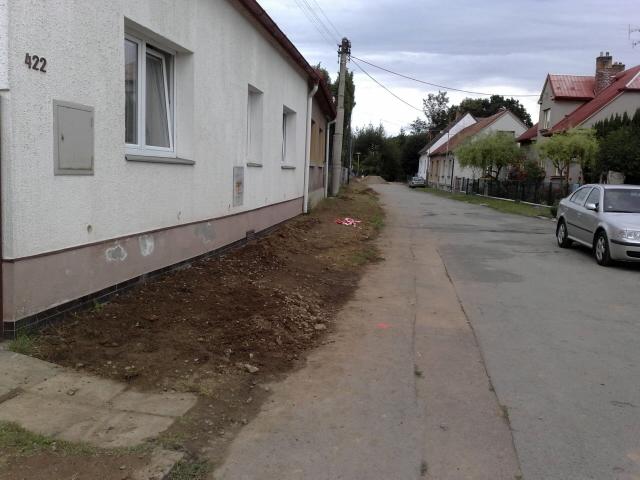

Koncem týdne se již zemní práce přesunou na poslední V. subetapu mezi domi v ulicích Severní, ppor. Příhody a Družstevní. Zde práce potrvají o něco déle, jelikož je zde hodně domů a nerovný povrch tvořený různými navážkami.
dnes se dokončily výkopy IV. subetapy a zítra by se mělo pokládat v této oblasti. Pak se bude několik dní zahrnovat a uklízet.
Předchozí etapy jsou již uklizené a zde začne pomalu finální oprava povrchů - opravy obrubníků, dlažeb, asfaltování, zasetí trávy atd.
Koncem týdne se již zemní práce přesunou na poslední V. subetapu mezi domi v ulicích Severní, ppor. Příhody a Družstevní. Zde práce potrvají o něco déle, jelikož je zde hodně domů a nerovný povrch tvořený různými navážkami.
-
- Administrátor
- Příspěvky: 758
- Registrován: pát 28. bře 2008 20:29:27
- Bydliště: Vlašim
- Kontaktovat uživatele:
Re: Třetí fáze výstavby optické sítě
Dobrý den,

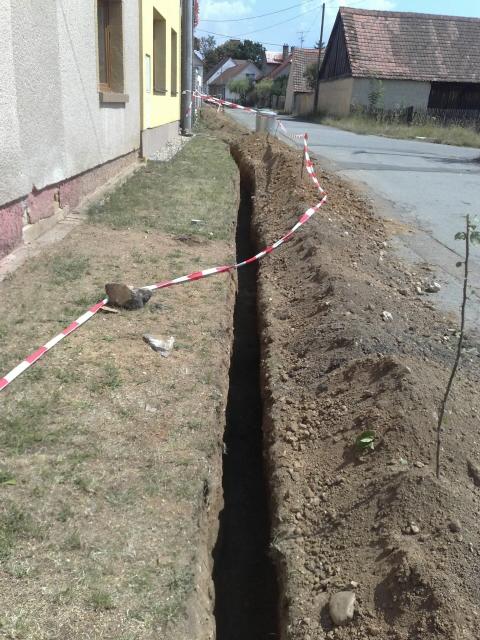

v pondělí se povedlo udělat protlak pod novou komunikací mezi domy podél Družstevní ulice a celá IV. subetapa se tam mohla položit.

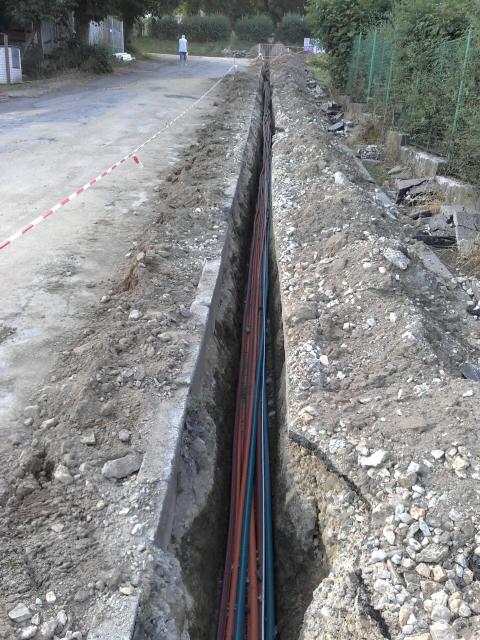

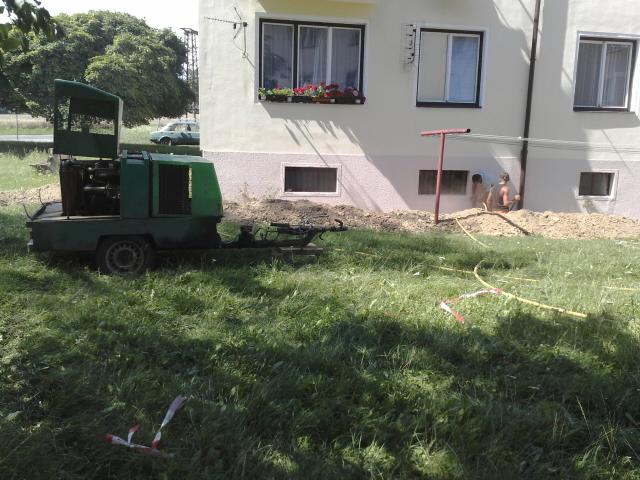

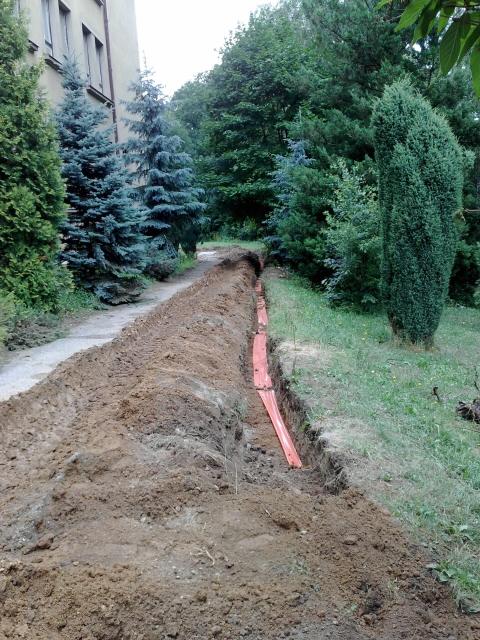

Hned v úterý se i přes deštivé počasí začalo pískovat a pokládat krycí desky. Zároveň se také povedlo protlačit chráničky velmi komplikovaným protlakem pod hlavní silnicí na Benešov.
Nyní pokud počasí dovolí už jen uklízet a co nejdříve na další, již poslední subetapu
v pondělí se povedlo udělat protlak pod novou komunikací mezi domy podél Družstevní ulice a celá IV. subetapa se tam mohla položit.
Hned v úterý se i přes deštivé počasí začalo pískovat a pokládat krycí desky. Zároveň se také povedlo protlačit chráničky velmi komplikovaným protlakem pod hlavní silnicí na Benešov.
Nyní pokud počasí dovolí už jen uklízet a co nejdříve na další, již poslední subetapu
