Re: Třetí fáze výstavby optické sítě

Napsal: pát 06. srp 2010 20:12:16
od Ing. D. Fiala, DiS.
Dobrý den,
celý týden se zahrnovalo a uklízelo, podařilo se také protáhnout páteřní HDPE trubky pod hlavní silnicí a chybí pár metrů, aby se spojily s těmi položenými vloni.

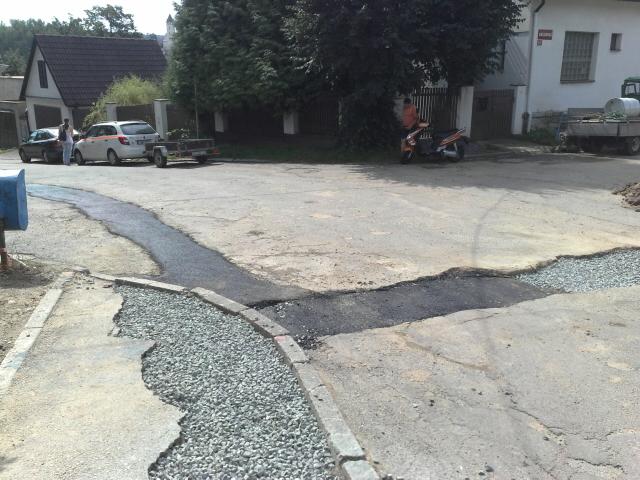

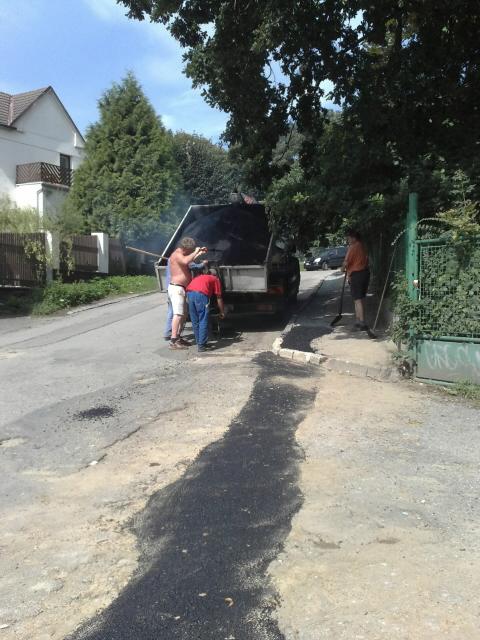

Začaly se také asfaltovat první metry povrchů o pár hodin později, ale práce zastavilo počasí (za deště se sice asfaltovat dá, ale životnost je mnohem nižší). Jakmile se počasí umoudří, bude se pokračovat ;)
Ve čtvrtek se začala hrabat poslední V. subetapa a pokud vše půjde a počasí dovolí, bude z kraje týdne položena.

Re: Třetí fáze výstavby optické sítě

Napsal: úte 10. srp 2010 17:50:56
od Ing. D. Fiala, DiS.
Dobrý den,

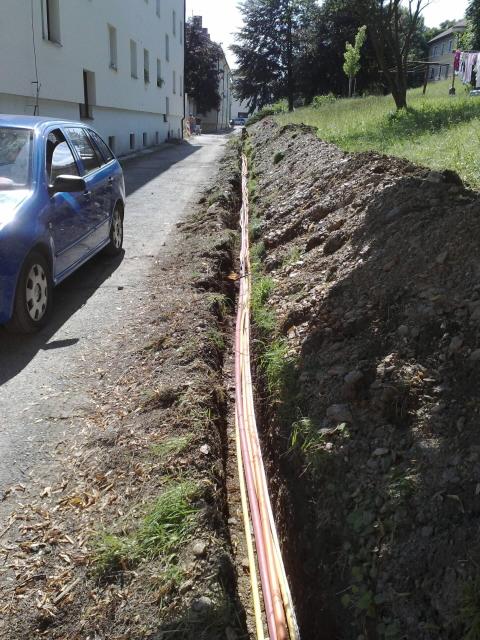

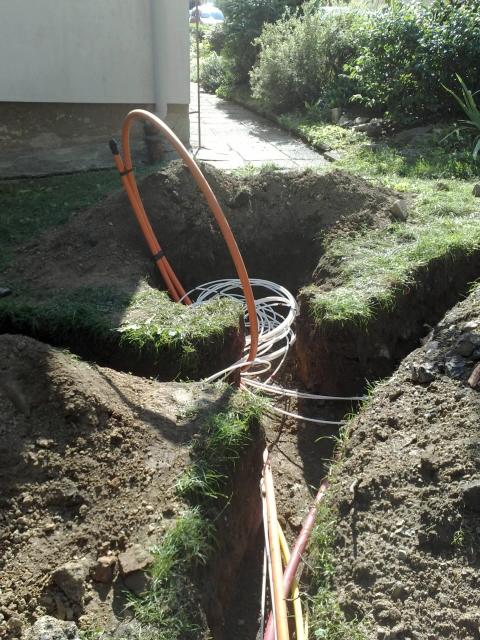

během víkendu byly dokopány poslední metry na V. subetapě.
Dnes se celá etapa natahala a první metry se již i pískují a deskují.
Na celé této akci již vznikly všechny uzly, které se budou již postupně propojovat.

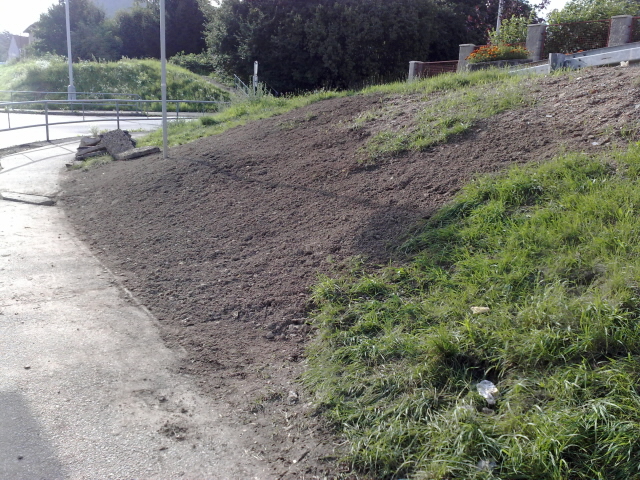

Pokud počasí dovolí, bude se do konce týdne zahrnovat a nahrubo uklízet. Celý rozsah pro tuto oblast je již vykopán a uložen v zemi. Nyní bude trvat minimálně 14 dní oprava všech povrchů, konečný úklid, opravy dlažeb atd.

Re: Třetí fáze výstavby optické sítě

Napsal: čtv 12. srp 2010 20:43:24
od Ing. D. Fiala, DiS.
Dobrý den,

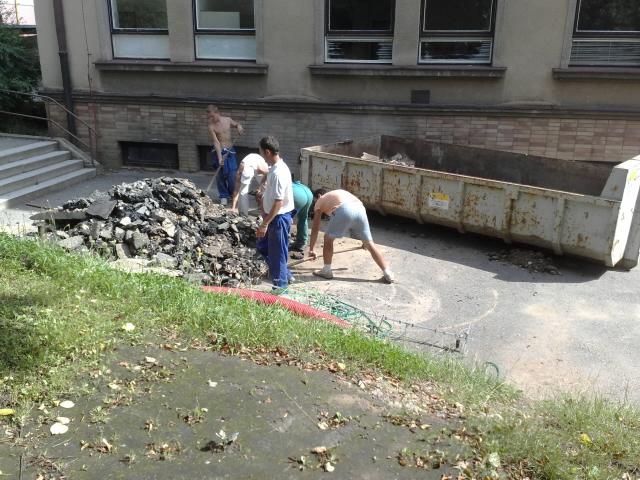

úklidové práce pokračují a obnovy povrchů také...

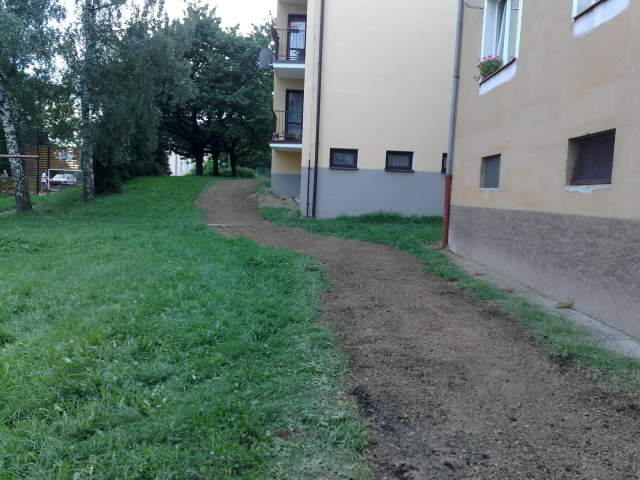

Z V. subetapy zbývá zahrnout poslední metry. Pokud počasí vydrží, mělo by být o víkendu i toto hotovo.

Re: Třetí fáze výstavby optické sítě

Napsal: ned 22. srp 2010 8:10:32
od Ing. D. Fiala, DiS.
Dobrý den,

na zemních pracech se toho minulý týden moc nedělo, jelikož realizační firma měla volno, ale od pátku se již opět zahrnuje a dnes by mělo být vše doděláno.

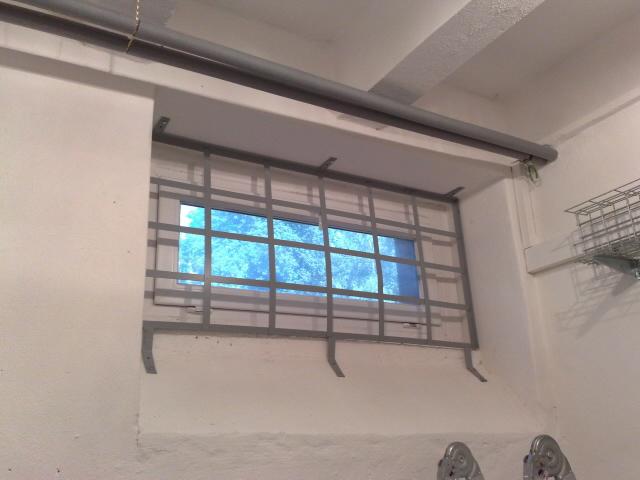

Během týdne se však intenzivně pracovalo na technologické místnosti. Je již dodělána veškerá elektroinstalace, vymalováno, hotové zabezpečení jak elektronické, tak mechanické.
O víkendu se udělaly jádrové vrty a jimi je volná cesta pro ukončení všech prvků v technologické místnosti, což by mělo být hotovo začátkem týdne.

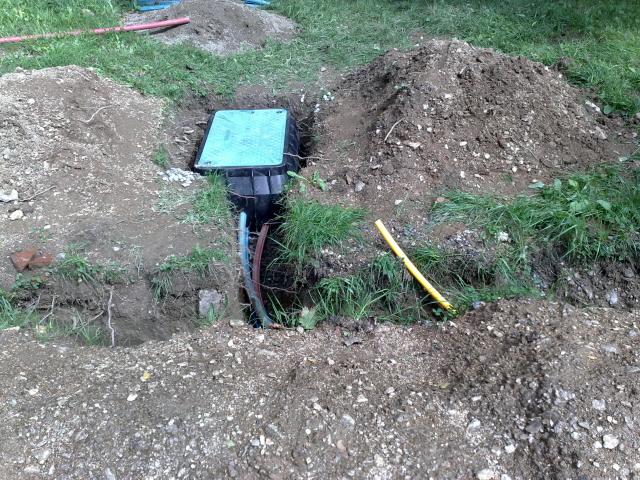

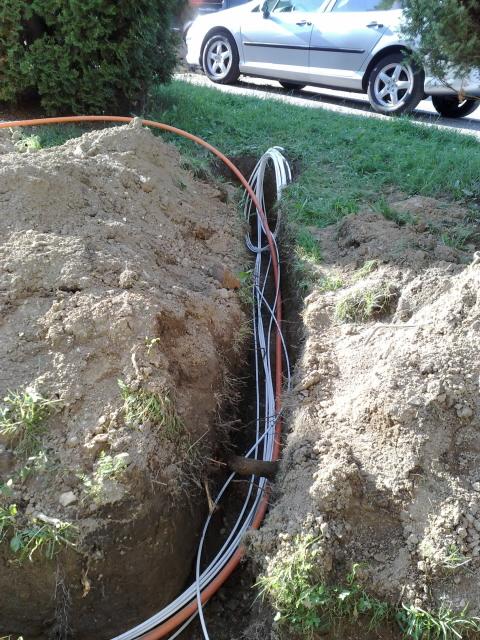

Během minulého týdne byly také zapojeny všechny podzemní komory, které tvoří dílčí uzly sítě.

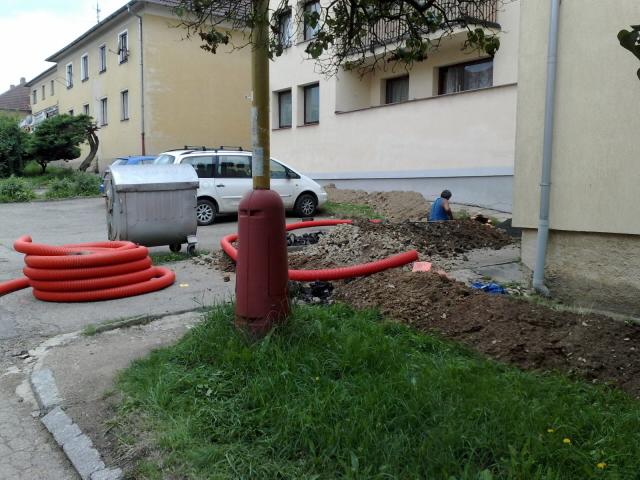

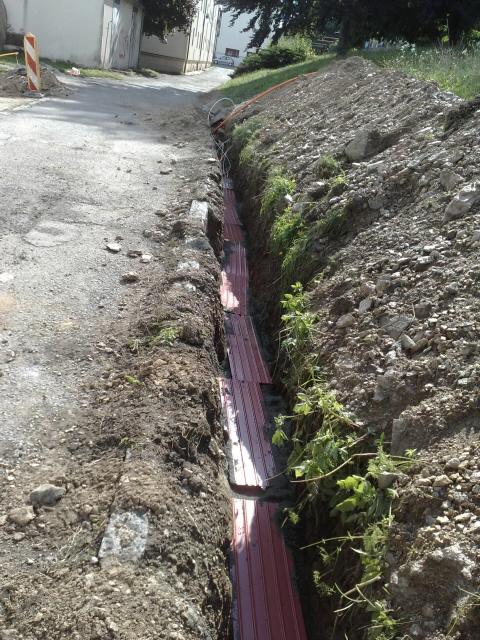

Započalo se také se zaváděním mikrotubiček do objektů a rozvod optických tras v objektech k technologickým bednám. Zemní práce již utichají, intenzivně se pracuje na dokončovacích drobnostech. To je práce, která není již moc vidět, ale je neméně náročná a důležitá.

Re: Třetí fáze výstavby optické sítě

Napsal: pon 23. srp 2010 10:49:55
od exel
Dobrý den,
co je uvnitř těch plastových boxů? Vede do nich tolik trubek :?:

Re: Třetí fáze výstavby optické sítě

Napsal: pon 23. srp 2010 19:52:52
od Ing. D. Fiala, DiS.
Dobrý večer,

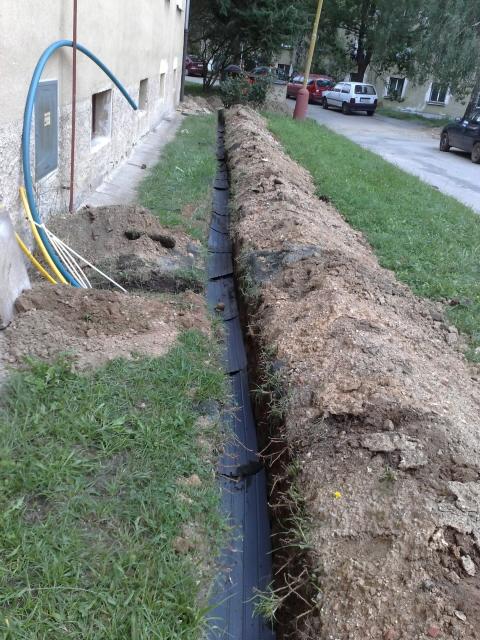

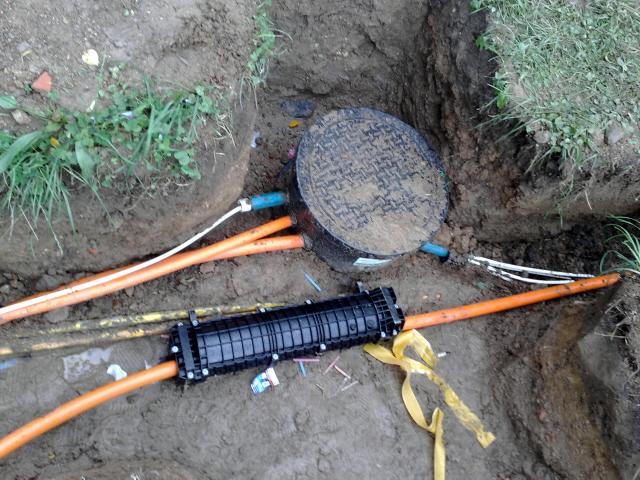

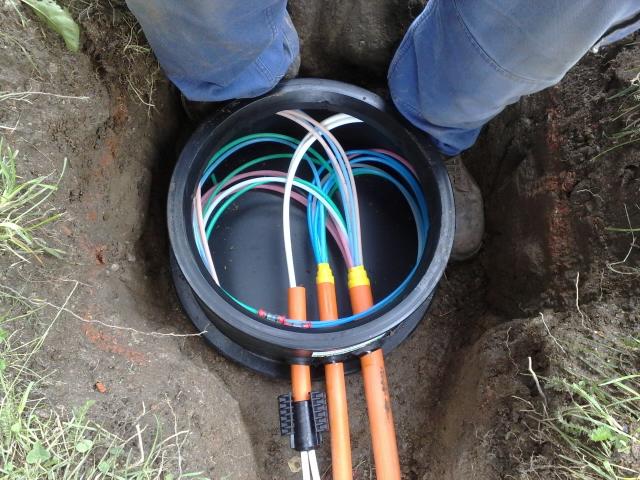

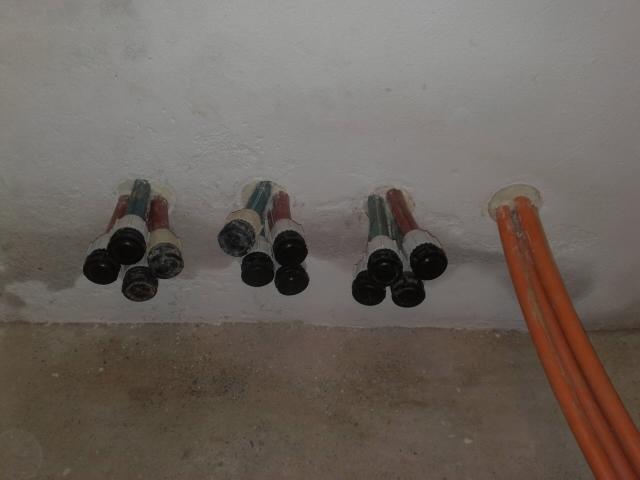

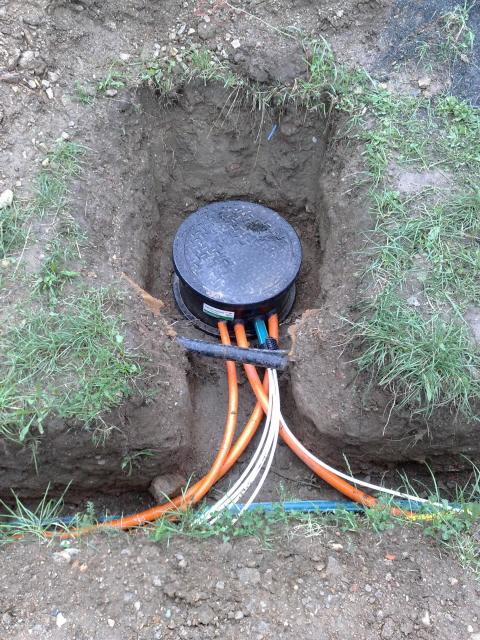

v těch obdélníkových spojkách jsou spojené trubky multiduct. Asi zajímavější jsou ty kulaté romoldy, ve kterých probíhá pospojení mikrotrubiček k jednotlivým objektům. Princip je jednoduchý - vždy je jedna větší příchozí trubka multiduct, která obsahuje několik mikroturibiček - většinou 7 a nebo 12. No a právě zde se propojují s mikrotubičkami k jednotlivým koncovým objektům. Přikládám pro názornost fotku jednoho zapojení.

Re: Třetí fáze výstavby optické sítě

Napsal: úte 24. srp 2010 19:02:31
od Ing. D. Fiala, DiS.
Dobrý den,

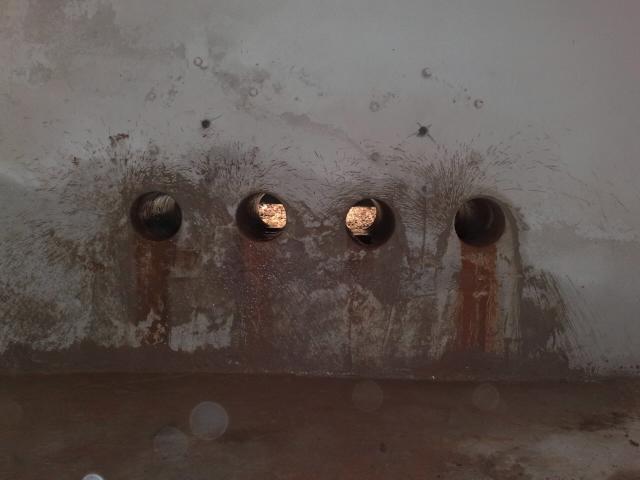

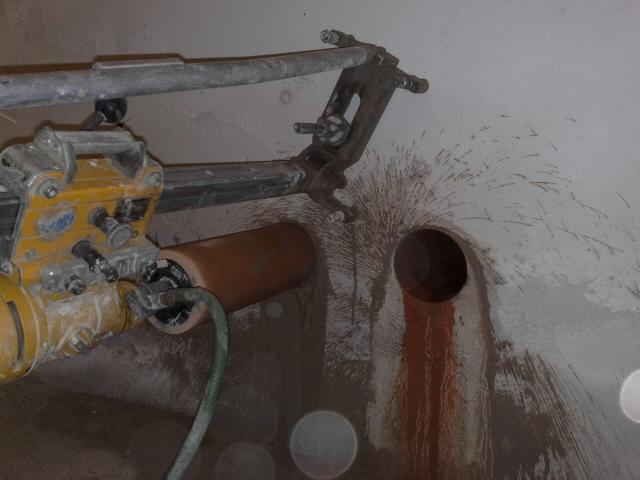

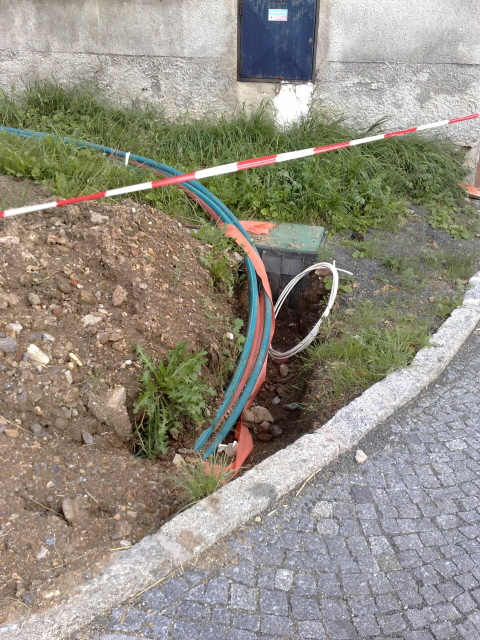

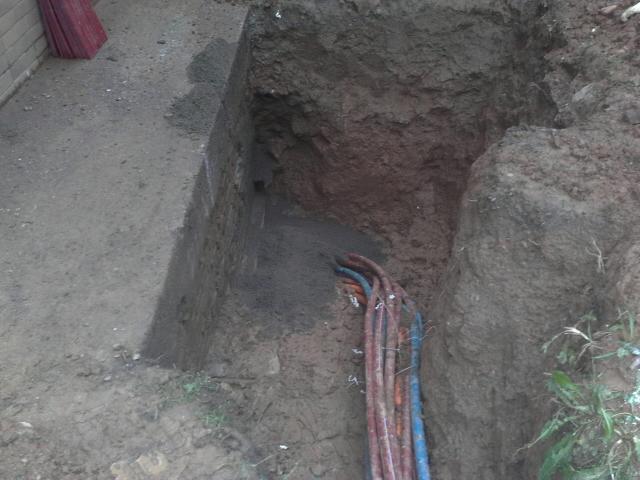

i přes deštivé počasí se povedlo zatáhnout všechny trubky do technologické místnosti a celý průraz utěsnit, zapískovat i zahrnout.

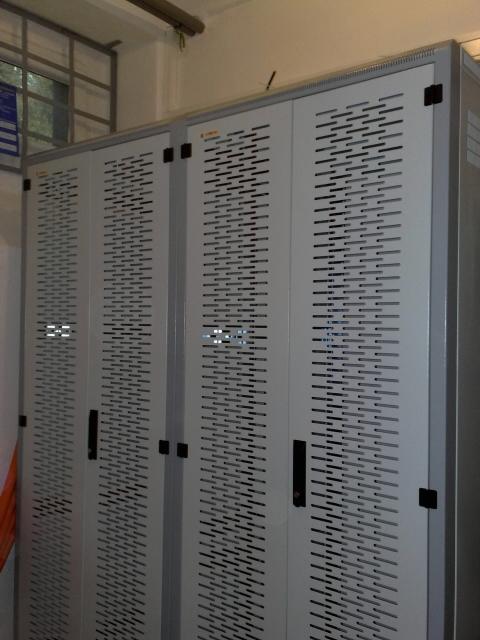

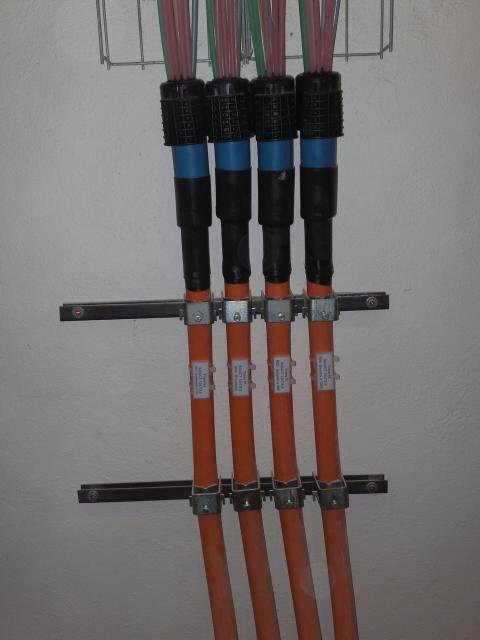

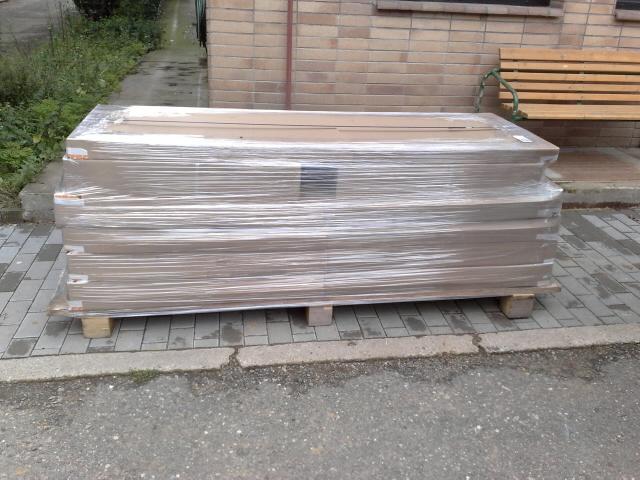

Dnes byly také dovezeny racky pro technologii a během odpoledne i složeny. Musely bohužel přijít po částech :roll: , jinak by se do místnosti malými dveřmi nedostaly.


Re: Třetí fáze výstavby optické sítě

Napsal: ned 29. srp 2010 19:15:36
od Ing. D. Fiala, DiS.
Dobrý večer,

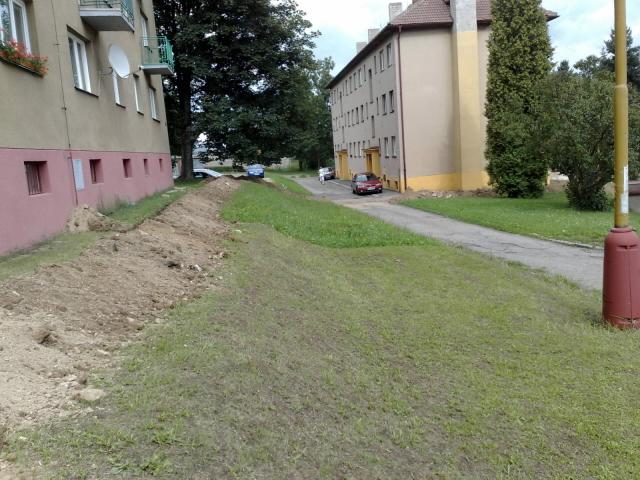

o tomto víkendu již definitivně skončily výkopové práce, provádí se poslední úpravy.
Také byly zahrabány a upraveny jámy u protlaku pod hlavní silnicí na Benešov.
Dlouho očekávaný okamžik - HDPE trubky z III. etapy se setkaly s komorou pro napojení z I. etapy.

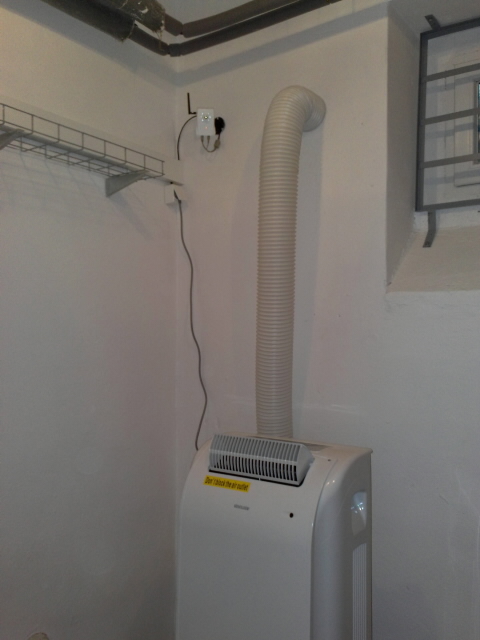

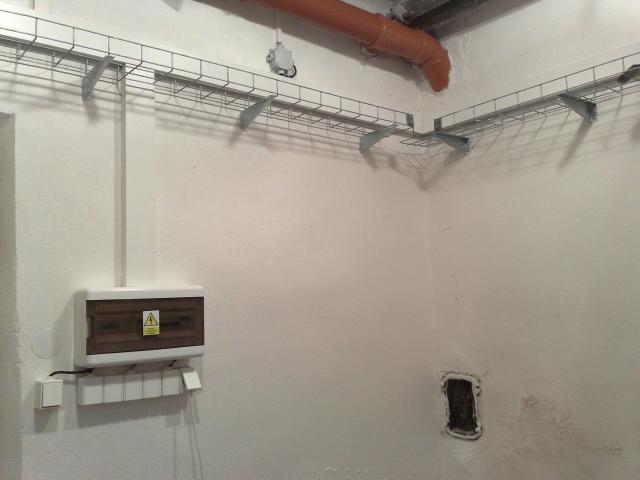

V technologické místnosti byla instalována klimatizace. Nyní se budou instalovat další technologie, zafukovat optické kabely...

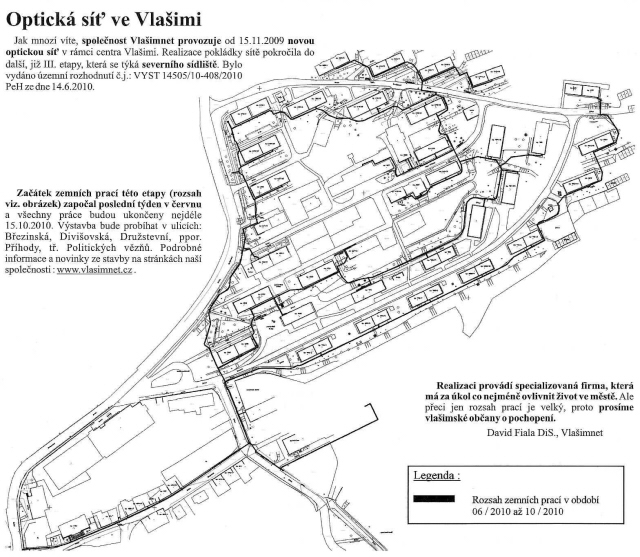

S drobným zpoždením :? se také objevil informační článek ve vlašimském Zpravodaji.

Re: Třetí fáze výstavby optické sítě

Napsal: stř 01. zář 2010 20:01:10
od Ing. D. Fiala, DiS.
Dobrý den,

dnes se osadily všechny kabelové komory.
A povedlo se ukončit a utěsnit všechny trubky Multiduct. Zde je velmi názorně vidět, jak funguje systém mikrotrubiček - každé "brčko" vede do jednoho domu a pojme optický mikrokabel až o 96 nezávislých vláknech.

Re: Třetí fáze výstavby optické sítě

Napsal: ned 05. zář 2010 8:10:26
od julca
Dobrý den

Včera jsem šla do Alberta pro večeři a koukám, že se zase něco kope u úřadu? Nevíte o co jde? Myslela jsem, že město máte již hotové.
